采光板装卸须知

1、采光板装卸时,避免底面与两端边角接触托拉地面造成表面及边角损坏。

2、采光板码放时,应码放在坚固而平整的地面上,且每堆的底部与顶部要有废板保护,严禁重物放置其上,以避免采光板开裂。

3、工人装卸采光板时,每隔三米必须有一人,且双手紧握采光板的两边,轻拿轻放,避免折断采光板。

4、每3-5片装卸一次。

5、码放采光板时,每堆的高度不能高于100片。

6、采光板吊装到屋面的过程中,纵向横向都严禁折弯,以免断裂。

采光板安装须知

1、在安装板材的过程中,施工人员请勿踩踏板材,如因安装需要不可避免,请用宽不少于10cm、厚不少于2cm、长不少于300cm的木板铺在板材的波谷上,木板两端要搭在檀条上,施工人员则可以踩在木板上施工;

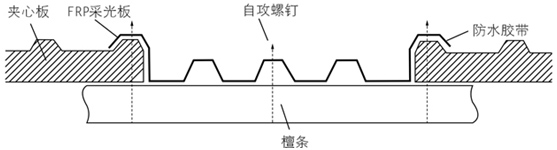

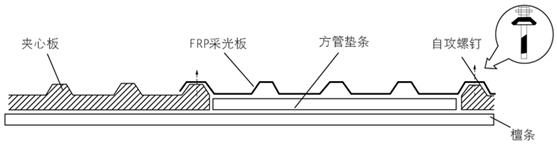

2、在板材与檀条之间需铺设双面胶之类的柔性隔离层或垫放小片同板型的板材,以避免板材与檀条直接接触;

3、安装时要先预钻孔,孔径大小根据板长不同,对应如下:板长≤6cm6m~9m、9m~12m孔径8mm10mm12mm

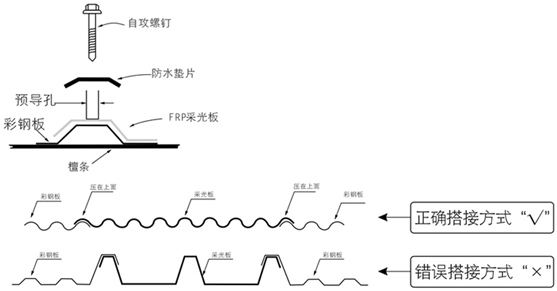

4、预钻孔后,用直径为5.5mm的自钻螺钉加采光板专用防水垫片固定板材;

5、固定板材要在波峰处固定,侧面固定时也要用采光板专用防水垫片;

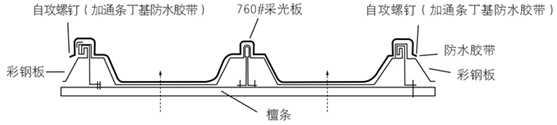

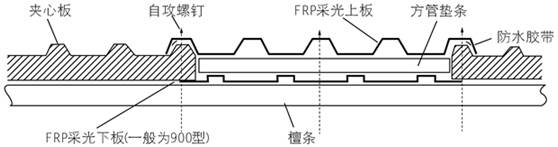

6、板材的搭接:纵向搭接时,接口处务必有檀条支撑,下层板的末端要超过檀条边约5cm为宜;搭接处的重叠部分最小需要25cm,并在接头两端贴两条丁基防水胶带或打两道中性密封胶。密封位置距离约2.5cm为宜。

防腐板装卸及安装要求与采光板相同
